到省运场馆轻松学会爱奇免填充人造草足球场施工技巧

作者:小哎 来源:原创 日期:2018/4/16 14:51:15 人气:1586



免填充环保草是爱奇人造草产品中的高端产品,因其无需填充橡胶颗粒,健康环保,施工便捷而备受用户推崇。但在施工中,如果不注重其产品的特殊性,难免会因施工不当而出现一些不必要的问题,从而影响工程质量。


2018广东省运会肇庆新区足球场即采用高端免填充人造草产品进行安装,现已基本完成场地铺装。下面,让我们来到省运场馆施工现场,了解免填充草的施工流程和施工技巧。


3 - 副本.jpg

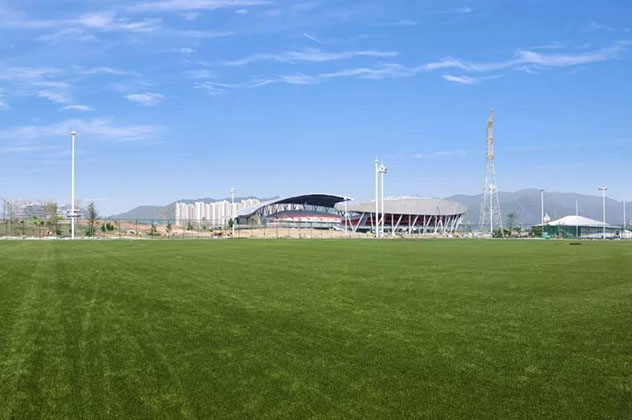

广东省运主会场:肇庆新区体育中心足球场


免填充环保人造草与普通人造草施工的异同,主要体现在:缓冲垫层的铺设、草坪的铺设、粘接三个流程。


1、平整基础及基础验收


肇庆新区体育中心足球场基础已顺利通过国际足联检测

● 使用专业设备平整地基;完工后清理场地中的杂物,确保施工环境清洁;

● 检查基础工程的平整度与清洁是否达到施工标准或者得到甲方认可;

● 检查场地尺寸及排水坡度等指标是否与设计图纸一致。


2、草皮进场准备工作


●  使用专业的设备卸装人造草卷,若不立即使用,应将草卷妥善放置在阴凉干燥处,检查草卷是否存在由于装卸和运输的操作不当而造成的破损、变形等问题;

●  确认草卷完好后,依照图纸将草卷按编号,整齐摆放在场地相应的位置。


3、测量放线


● 以场地中心点与两个半圆圆心为基本点测量放线,定出场地中线、边线及各功能点、线的位置,确保各点位置精确,功能线标注平直清晰。


4、摊铺缓冲垫层


●  按照放线位置依次摊铺XPE缓冲垫层,每个垫层之间使用专用的胶水与连接带连接;

●  摊铺完一卷缓冲垫层后,摊铺好对应的草皮后再摊铺下一卷垫层,有利于草坪的平整度。


5、草皮的摊铺


●  摊铺时一定要将草皮拉展,必要时两端施加拉力,确保边线不弯曲,草面无起拱褶皱;

●  两幅并排草卷间需搭接3-8mm,草苗指向一致。


6、草皮的裁剪


●  将搭接位置的草皮使用专用裁剪刀平齐地裁剪掉多余的底布,不得裁到草苗,接缝间隙不能大于3mm。


7、草皮的粘接


●  粘接工作包括不同草卷之间的粘结以及标志线的镶嵌;

●  粘接前,草皮底面、无纺布、接缝布需清洁干净并确保表面干燥无水份;

●  粘接工作需在满足施工条件的环境下进行。


① 涂覆表面处理剂

将接缝处草皮底部朝上翻起,每边草皮翻起宽度大约为50厘米,然后将25厘米宽的连接带沿草皮接缝处中央铺开,开始涂胶前用毛刷将表面处理剂均匀涂覆在接缝处底部,涂刷宽度为每侧7-8cm。(PS:该步骤针对ECO环保胶产品,若为羧基丁苯胶产品,可省略此步骤。)


② 涂胶

将双组份草坪粘结胶的A,B组份按照所需比例进行搅拌混匀(A,B双组份草坪粘结胶包装为配套产品,搅拌时将A组份和B组份完全倒入混胶桶即可),搅拌时保持低速搅拌,可以减少气泡的进入,胶水混匀后应立即将胶水用均匀地涂刮在连接带上,刷胶宽度为18cm-20cm。


③ 粘合

胶水刮涂完成后,立即进行粘合工作,粘合时要求一次性对准粘牢,切不可在粘接后来回移动被粘接的物体,以免影响粘接效果。从胶水搅拌完成到完成粘合工作应在15min内完成。


④ 加压和固化

●  在粘接好后,清除表面杂物,可用辊筒将粘接处压实,没有条件的亦可用双脚轻轻踩实,这样可以使其表面接触密实,粘接更牢固,压实后,将方砖横向沿着接缝处压在接缝中间,每块方砖间距在1-1.5cm左右;

●  方砖在胶水固化完成前禁止拿开或移动,胶水固化时间长短视当地天气情况而定,天气干燥,温度较高时2-4h即可完成固化,天气潮湿,温度较低,固化时间可能稍有延长。


⑤ 标志线的镶嵌

标志线的镶嵌工作应在草皮四周固定后进行,保证草皮平整,完全铺展。

●  在草皮上找到预留的标志线位置,切割前,应在需切割的标志线处两侧用方砖压住,防止草皮收缩,然后使用美工刀沿画好的线,割出标志线位置;

●  将成卷的白色草皮或者黄色草皮剪成相应宽度的长条,将其放入预留的标志线位置,然后用30cm连接带将其与两侧的草皮粘接在一起,粘结胶水以及连接带的选择和粘结工艺基本按照草皮的粘接要求即可。


8、复核点位线


●  对安装点位线进行复核;

●  再次全面检查所有粘接位置是否全部黏结紧密;

●  移除场地内的残余物,并进行整体清理。


9、收尾工作


 ●  完工后进行清场工作,清理残余材料,整体清扫施工现场;

 ●  场地施工方、生产商代表及检测单位共同验收竣工工程,并为业主进行人造草场地日常保养与维护的基本培训。


粘接注意事项:

1. 非填充足球草在安装时需将整块场地的草皮的四周边缘部分固定地面上,以防止草皮收缩起皱或者开裂,固定工作在草皮粘结完成后进行,固定方式与上述方法基本相同,只是此时需将草皮粘接在弹性垫层上而非连接带上;

2. 在涂刷完表面处理剂后的10-15min时进行粘合工作最为适宜,此时表面处理剂为干燥状态,触之有粘手感;

3. 从胶水搅拌完成到完成粘合工作应在15min内完成,以免影响粘接效果。
